عدن تستقبل صيفها الملتهب بنقص حاد في الكهرباء

عدن تستقبل صيفها الملتهب بنقص حاد في الكهرباء

عدن تستقبل صيفها الملتهب بنقص حاد في الكهرباء

مع دخول فصل الصيف، وارتفاع درجات الحرارة على امتداد السواحل اليمنية، تتجه أزمة الكهرباء في مدينة عدن إلى مزيد من التعقيد، في ظل اتساع الفجوة بين القدرة التوليدية المتاحة وحجم الطلب المتزايد على الطاقة، نتيجة النمو السكاني المتسارع، والتوسع العمراني الكبير، وتهالك البنية التحتية لمحطات التوليد، إلى جانب تعثُّر مشاريع استراتيجية كان يُعوَّل عليها في تخفيف حدة الأزمة المزمنة التي تعيشها المدينة منذ سنوات.

وتكشف بيانات حكومية عن واقع بالغ الصعوبة؛ إذ لا تغطي القدرة التوليدية الفعلية لمحطات الكهرباء في العاصمة اليمنية المؤقتة سوى نحو 30 في المائة من الاحتياج اليومي، وهو ما يفرض عجزاً يتجاوز 70 في المائة خلال ساعات الذروة الليلية.

ويفرض هذا النقص الحاد تطبيق برامج تقنين قاسية تنعكس آثارها على مختلف مناحي الحياة، من المنازل إلى المستشفيات، ومن المؤسسات الخدمية إلى النشاط التجاري، مع امتداد التأثيرات إلى محافظتَي لحج وأبين المجاورتين المرتبطتين جزئياً بالشبكة.

ويأتي هذا الوضع في وقت تزداد فيه الأحمال الكهربائية بشكل موسمي، مع اعتماد السكان الواسع على وسائل التبريد لمواجهة حرارة الصيف المرتفعة، ما يجعل المنظومة الكهربائية أمام اختبار شديد القسوة، في ظل محدودية الموارد الحكومية وتعثر الحلول الإسعافية والاستراتيجية معاً.

وحسب مدير الإعلام في وزارة الكهرباء والطاقة، محمد المسبحي، فإن إجمالي الطلب على الكهرباء في عدن يبلغ نحو 630 ميغاواط، في حين لا يتجاوز التوليد الفعلي خلال ساعات النهار 257 ميغاواط، بما في ذلك مساهمة الطاقة الشمسية، ما يعني وجود عجز يومي يصل إلى 373 ميغاواط، وهو رقم يعكس اتساع الفجوة بين الاحتياج والإنتاج.

لكن الأزمة تبلغ ذروتها خلال ساعات الليل، حين يتراجع الإنتاج إلى 191 ميغاواط فقط، مقابل عجز يصل إلى 439 ميغاواط، أي ما يقارب 70 في المائة من إجمالي الاحتياج، وهو ما يفسر الانقطاعات الطويلة التي تشهدها المدينة، ويضع السكان أمام واقع معيشي بالغ القسوة؛ خصوصاً مع ارتفاع درجات الحرارة والرطوبة الساحلية.

ويحذر مسؤولون في قطاع الكهرباء من أن استمرار هذا الوضع، بالتزامن مع اقتراب الأحمال من ذروتها خلال الأسابيع المقبلة، قد يقود إلى مزيد من الانهيار في الخدمة، ما لم تُتخذ إجراءات عاجلة لزيادة الإنتاج وتأمين الوقود ورفع كفاءة المحطات العاملة.

مشاريع ناقصة

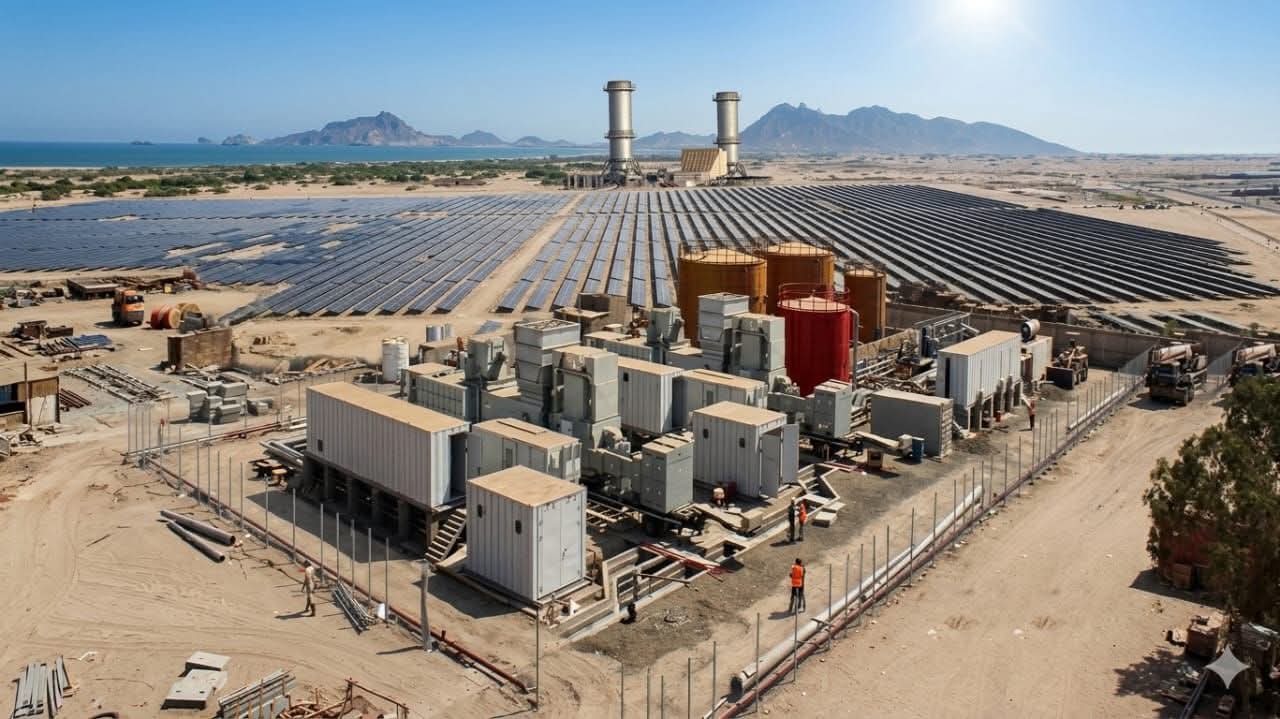

جانب مهم من الأزمة يرتبط -وفق المسؤولين- بعدم اكتمال عدد من مشاريع التوليد الجديدة بالشكل الذي يضمن تشغيلها وفق طاقتها التصميمية. فمحطة شركة «بترو مسيلة»، التي تعد أكبر محطات التوليد في عدن، لم يُستكمل فيها حتى الآن إنشاء خزانات الغاز اللازمة لتشغيلها وفق الخطة الفنية الموضوعة، ما أجبر المؤسسة العامة للكهرباء على تشغيلها بالنفط الخام، وهو خيار أعلى تكلفة وأكثر تعقيداً من الناحية التشغيلية، فضلاً عن صعوبة تأمينه بالكميات المطلوبة.

ونتيجة لذلك، لا تنتج المحطة حالياً سوى نحو 95 ميغاواط، رغم أن قدرتها التشغيلية يمكن أن ترتفع إلى قرابة 230 ميغاواط إذا توفرت كميات الوقود المطلوبة واستكملت التجهيزات الفنية اللازمة.

ولا تقف المشكلة عند هذه المحطة، إذ تؤكد المصادر أن المرحلة الثانية من المشروع، التي كان يُعوَّل عليها لتقليص العجز بشكل ملموس، لا تزال متأخرة رغم مرور سنوات على اكتمال المرحلة الأولى. كما أن المحطة القطرية، التي خُطط لها أن تعمل على 3 مراحل بإجمالي قدرة تصل إلى 280 ميغاواط، لم تُستكمل وفق الرؤية الفنية المطلوبة، ما حرم الشبكة من قدرات توليدية كان يمكن أن تُحدث فارقاً واضحاً في مستوى الخدمة.

ويرى مختصون أن الصراعات السياسية، وعدم الاستقرار الإداري، وتعثر التمويل، أسهمت مجتمعة في فقدان المنظومة ما يقارب 400 ميغاواط من الطاقة التي كان يمكن أن تدخل الخدمة خلال السنوات الماضية، وهو رقم كفيل بتغيير المشهد الكهربائي في عدن بصورة كبيرة لو أُنجزت المشاريع كما خُطط لها.

أزمة وقود وتمويل وديون

إلى جانب الاختلالات الفنية، تواجه الحكومة اليمنية أزمة تمويل خانقة تعيق تنفيذ الخطط الإسعافية. وكان وزير الكهرباء والطاقة، عدنان الكاف، قد تحدث عن خطة عاجلة تشمل تأمين إمدادات منتظمة من النفط الخام لتشغيل توربينات «بترو مسيلة» بكامل طاقتها، إلى جانب تنفيذ أعمال صيانة لمحطات التوليد الأخرى لرفع كفاءتها التشغيلية، غير أن هذه الخطة اصطدمت بالعجز المالي الذي تواجهه الحكومة.

وترتبط هذه الأزمة المالية بشكل مباشر بتوقف صادرات النفط، التي تمثل أحد أهم الموارد السيادية، بعد الهجمات الحوثية على موانئ التصدير وتهديد ناقلات النفط، وهو ما تسبب في تراجع الإيرادات الحكومية بصورة حادة، وألقى بظلاله على مختلف القطاعات الخدمية، وفي مقدمتها الكهرباء.

وفي مواجهة هذا الواقع، اتجهت وزارة الكهرباء اليمنية إلى إطلاق حملات ميدانية لمكافحة الربط العشوائي والمزدوج، باعتبار هذه الظاهرة من أبرز أسباب زيادة الأحمال وارتفاع نسبة الفاقد الفني والتجاري، فضلاً عن تسببها في أعطال متكررة على مستوى الشبكات.

وترى الوزارة أن الحد من هذه الظاهرة يمكن أن يسهم في تخفيف الضغط على شبكات النقل والتوزيع، ورفع كفاءة التشغيل، وترشيد استهلاك الوقود، غير أن هذه المعالجات تبقى جزئية ما لم تُرفق بإصلاحات أوسع في منظومة التحصيل والإدارة.

وفي هذا السياق، تتجه المؤسسة إلى تشديد إجراءات تحصيل المتأخرات المالية، بما في ذلك إلزام الوزارات والجهات الحكومية بسداد مديونياتها، إلى جانب تعزيز حملات التحصيل لدى المشتركين، ونشر ثقافة الالتزام بسداد الفواتير.

كما تعمل الوزارة على إدخال نظام الدفع المسبق إلى المنازل، لضمان تحصيل قيمة الاستهلاك مستقبلاً، بعد سنوات طويلة توقف خلالها معظم صغار المستهلكين عن دفع التعريفة الشهرية.

لكن التحدي الأكبر لا يزال يتمثل في كيفية التعامل مع المديونية المتراكمة على قطاع واسع من المستهلكين، وهي قضية شائكة ترتبط بالأوضاع الاقتصادية الصعبة، وتراجع القدرة الشرائية، وغياب الثقة باستقرار الخدمة.

*الشرق الأوسط
